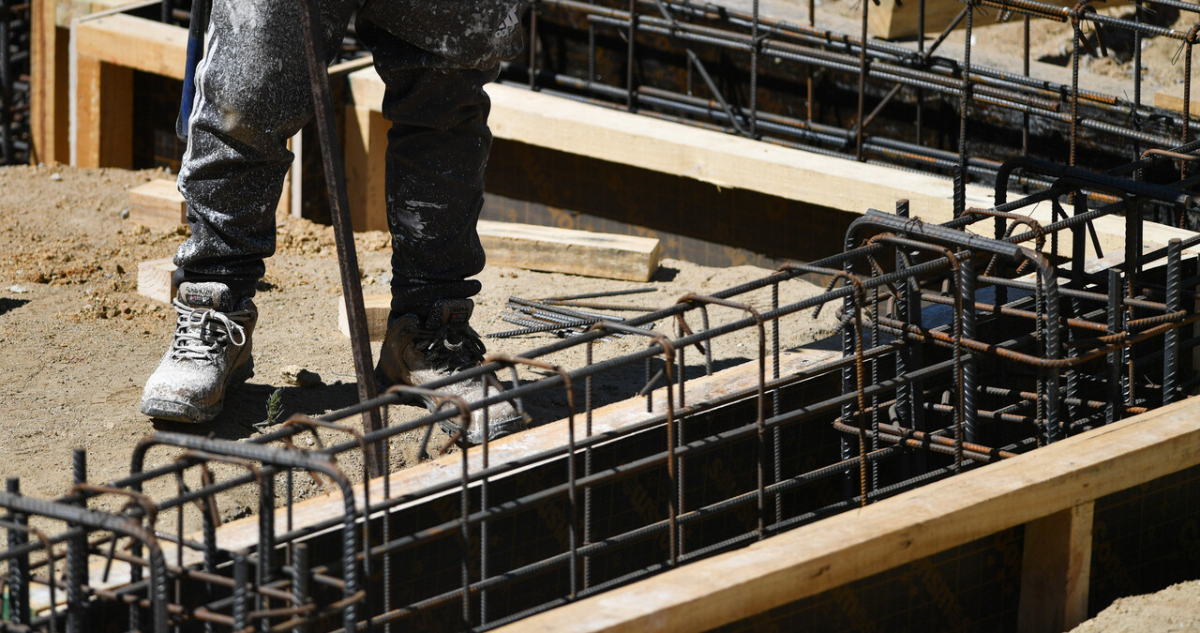

La Contraloría Regional de Arica y Parinacota detectó serias irregularidades en la construcción de la Biblioteca Municipal de Putre, entre las que destacan incumplimientos a las normas sísmicas y el uso de materiales más débiles de lo estipulado. La obra se licitó y ejecutó con deficiencias en el diseño estructural, además de comenzar sin permiso de edificación.

Una auditoría de la Contraloría Regional de Arica y Parinacota detectó una serie de irregularidades en la construcción de la Biblioteca Municipal de Putre, entre ellas, incumplimientos a las exigencias sísmicas y el uso de materiales de menor resistencia a los establecidos en el proyecto.

Según el Informe Final N°396 del organismo, la obra fue licitada y ejecutada a partir de una memoria de cálculo que no reflejaba completamente las características estructurales de la edificación.

Uno de los principales hallazgos apunta al diseño sísmico. La fiscalización estableció que el proyecto utilizó parámetros correspondientes a la Zona Sísmica 1, pese a que Putre está clasificado por la normativa vigente en la Zona Sísmica 2, que contempla mayores exigencias para las construcciones debido a la eventual ocurrencia de movimientos telúricos.

A esto se suma que durante la ejecución se utilizó acero de refuerzo de menor resistencia al especificado en el proyecto estructural. De esta forma, parte de la obra fue construida con materiales distintos de los considerados en los cálculos realizados por el ingeniero responsable.

Obra de Biblioteca de Putre comenzó sin permiso de edificación

La Contraloría también constató que los trabajos comenzaron en octubre de 2025 sin contar con permiso de edificación.

La autorización fue otorgada recién ocho meses después por la Secretaría Regional Ministerial de Vivienda y Urbanismo.

En ese sentido, el organismo además cuestionó la labor de supervisión realizada durante la construcción. De acuerdo con el informe, tanto la Municipalidad de Putre como el Gobierno Regional de Arica y Parinacota no habrían ejercido adecuadamente sus funciones de control y fiscalización sobre el proyecto.

Contraloría ordena restitución de más de $26 millones

En materia financiera, la auditoría detectó problemas en uno de los pagos efectuados por la obra.

En el Estado de Pago N°5 se incluyeron partidas por $26.818.477 cuya ejecución no pudo ser acreditada o cuya valorización fue considerada improcedente.

Por este motivo, Contraloría ordenó la restitución de dichos recursos.

Además, el municipio aprobó el Estado de Pago N°8 pese a que el avance efectivo de los trabajos era menor al que estaba contemplado en el programa de ejecución.

A raíz del conjunto de irregularidades, la Contraloría instruirá procedimientos disciplinarios en la Municipalidad de Putre y en el Gobierno Regional de Arica y Parinacota, con el objetivo de determinar las eventuales responsabilidades administrativas.
